El ecosistema startup del Maresme está creciendo. El TecnoCampus de Mataró actúa como incubadora y aceleradora, y cada vez más emprendedores de la zona lanzan proyectos tecnológicos sin necesidad de mudarse a Barcelona. Pero pasar de una idea a un producto digital viable requiere un partner técnico que sepa acompañar cada fase.
Esa percepción tiene respaldo en los datos. El análisis del ecosistema startup catalán que ACCIÓ publicó en febrero de 2026 contabiliza 2.403 startups en Catalunya, un 5,2 % más que el año anterior y la cifra más alta de la serie histórica, con 2.947 millones de euros de facturación agregada (+26 %) y 30.537 personas empleadas (+34 %). De ese mapa, el Maresme concentra 84 startups, el 3,5 % del total catalán: la cuarta comarca, por detrás del Barcelonès (1.568), el Vallès Occidental (225) y el Baix Llobregat (144).
Son pocas en términos absolutos, pero el dato que importa es otro: 217 municipios catalanes tienen ya al menos una startup. Montar un proyecto tecnológico no obliga a alquilar en el 22@. Lo que sí sigue obligando es a acertar en cuatro o cinco decisiones técnicas durante los primeros meses, porque son las que determinan si el producto aguanta el día que empieza a funcionar de verdad. Este artículo recorre esas decisiones fase por fase.

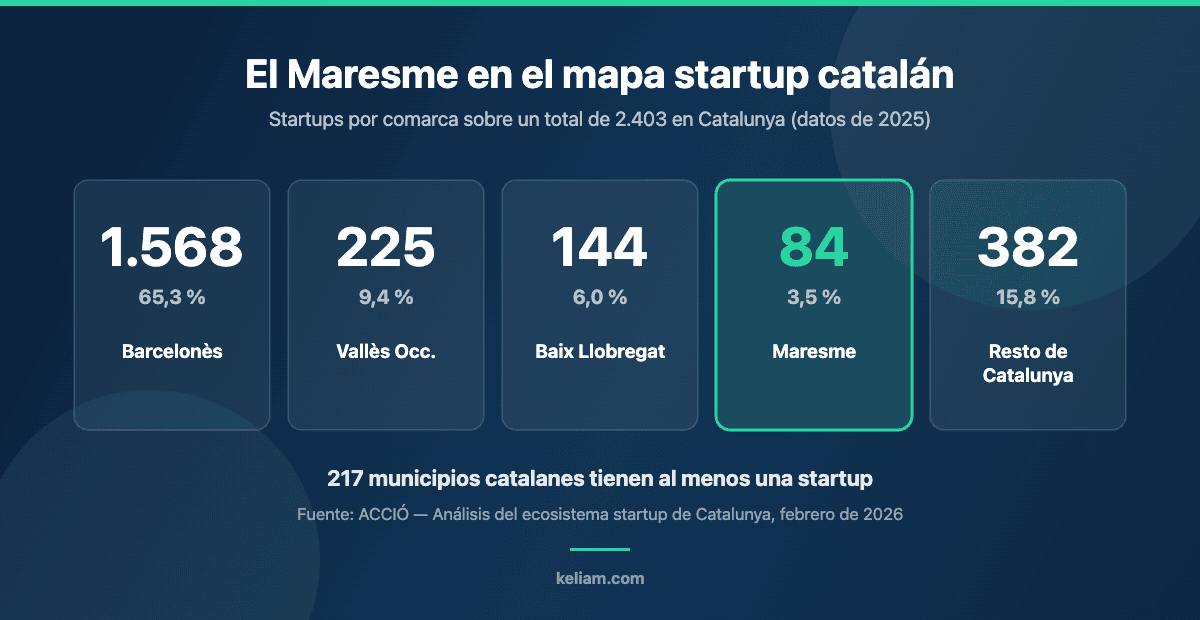

El Maresme en el mapa startup catalán
Qué hay realmente en la comarca
El TecnoCampus de Mataró es el único parque científico y tecnológico del Maresme y el ancla del ecosistema: más de 15.000 m² de oficinas y laboratorios, despachos desde 30 hasta 800 m², una incubadora de innovación y tecnología con 20 despachos y una segunda incubadora especializada en textil con capacidad para 15 startups. Su punto de atención al emprendedor acumula 406 emprendedores atendidos, 76 empresas creadas, 115 puestos de trabajo generados y 2 millones de euros de inversión movilizada.
Pero el Maresme no es solo TecnoCampus. Alrededor hay un tejido industrial con décadas de recorrido —género de punto, packaging, alimentación, logística y distribución— que es, en la práctica, el primer cliente de muchas de esas startups. Lo hemos contado al hablar de digitalización industrial en el Maresme y de los retos del ecommerce B2B para los fabricantes de la comarca: una startup que resuelve un problema real de una fábrica de Argentona o de Palafolls tiene algo que la mayoría de proyectos en fase semilla no tiene, que es un cliente de pago desde el primer mes. El caso práctico de migración de un fabricante de la zona es un buen ejemplo de hasta dónde llega ese tipo de encargo.
La ventaja de empezar aquí, y dónde está el límite
La ventaja es de costes y de acceso a talento joven: el TecnoCampus es, como analizamos al hablar de la cantera tech de la comarca, una fuente constante de perfiles de ingeniería, audiovisual y gestión que no obliga a competir con los salarios del centro de Barcelona. La descentralización tecnológica del corredor hace el resto: una reunión en Barcelona está a media hora de tren y el coste del metro cuadrado no se parece.
El límite también conviene decirlo. La masa crítica de perfiles senior —arquitectos, SRE, responsables de datos— sigue estando en el área metropolitana, y los fondos siguen cerrando la mayoría de rondas allí. Para una startup del Maresme eso significa dos cosas: que el equipo senior será a menudo mixto o externo, que es el razonamiento del nearshoring aplicado a 30 kilómetros en vez de a 3.000, y que la documentación y el orden técnico pesan más, porque hay que explicárselos a gente que no está en la mesa de al lado. Las tendencias de desarrollo web en Barcelona y el Maresme apuntan en la misma dirección.

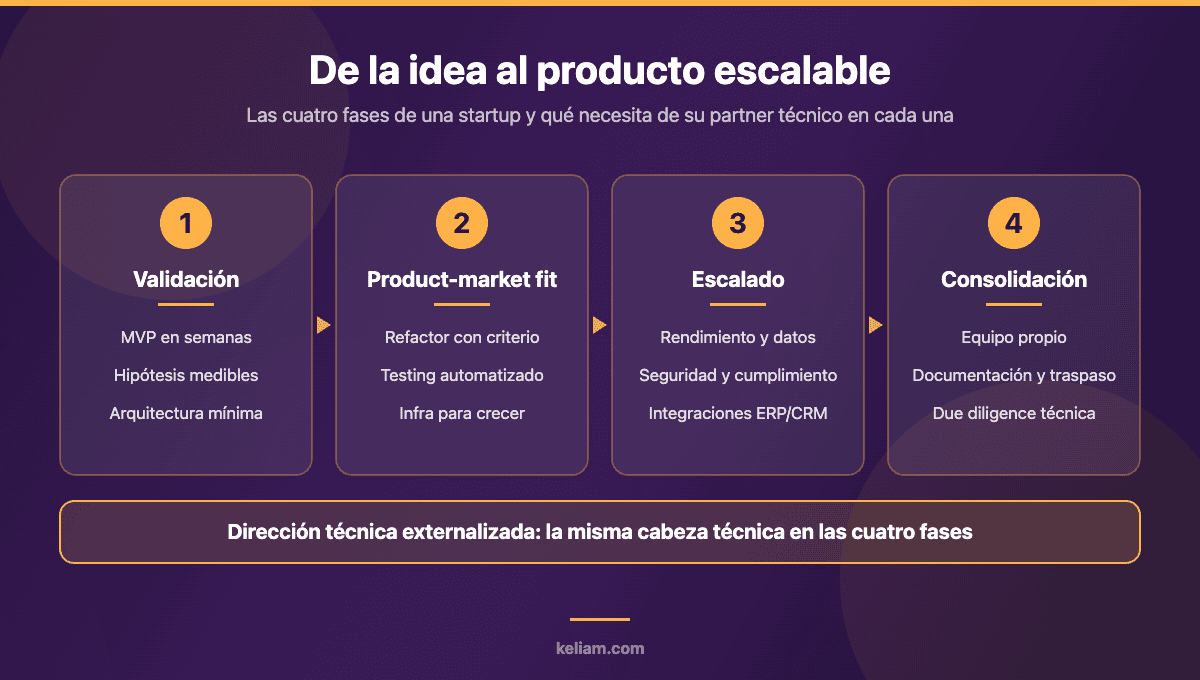

Fase 1: Validación y MVP
La primera necesidad de una startup es validar su idea con un producto mínimo viable. Aquí el vibe coding y el prototipado con IA permiten construir MVPs funcionales en semanas, no meses. Herramientas como Claude Code o Cursor aceleran el desarrollo inicial, y un equipo técnico experimentado puede orientar sobre la arquitectura para que el MVP sea escalable cuando llegue el momento.
Qué tiene que hacer un MVP y qué no
Un MVP no es una versión pequeña del producto final: es un experimento con una hipótesis concreta y una métrica que la confirma o la tumba. La diferencia es muy práctica. Si la hipótesis es que los fabricantes pagarán por ver su stock en tiempo real, el MVP necesita el stock en tiempo real y poco más; no necesita panel de administración, ni multiidioma, ni facturación. Cada una de esas piezas se puede añadir en unas semanas cuando haga falta, y cada una que se construye antes de tiempo es trabajo que se tira o, peor, que condiciona el diseño de lo que viene después.
La regla que aplicamos es sencilla: en la fase de validación se recorta alcance, no calidad de las decisiones estructurales. Se puede vivir sin panel de administración, pero no con un modelo de datos que mezcla tres conceptos de negocio en una misma tabla, porque eso no se arregla recortando: se arregla migrando. Lo desarrollamos con ejemplos en el artículo sobre los errores técnicos al pasar del MVP al producto escalable.
Lo que la IA acelera de verdad, y lo que no
El dato de partida en 2026 es que la asistencia por IA ya no es minoritaria: el informe DORA de 2025 sobre el estado de DevOps, elaborado por Google Cloud, sitúa en el 90 % la proporción de profesionales que usan IA en su trabajo, y más del 80 % percibe una mejora de productividad. Pero el mismo informe matiza el entusiasmo con su tesis central: la IA es un amplificador. No arregla un equipo, magnifica lo que ya hay. Donde existen tests automatizados, control de versiones maduro y ciclos de feedback cortos, acelera; donde no existen, el aumento del volumen de cambios se traduce en inestabilidad.
Traducido a una startup en fase de MVP: herramientas como Claude Code o Cursor comprimen semanas de desarrollo inicial, y por eso tiene sentido usarlas, pero el ahorro se evapora si no hay nadie decidiendo el modelo de datos, las fronteras del dominio y qué parte del código generado se queda. Un 30 % de los encuestados en ese mismo informe declara poca o ninguna confianza en el código que genera la IA: ese porcentaje es, en la práctica, la medida de cuánta revisión humana sigue haciendo falta.
Las decisiones de arquitectura que sí hay que tomar ya
En la práctica son cuatro, y ninguna obliga a sobredimensionar: el modelo de datos y sus fronteras; si el producto es multi-tenant desde el principio o no, porque cambiarlo después es un proyecto y no un sprint; dónde vive la autenticación; y qué se registra y durante cuánto tiempo. La quinta pregunta —monolito o servicios— casi siempre tiene la misma respuesta en fase de MVP: monolito, bien modularizado. Hemos explicado cuándo deja de serlo en el artículo sobre arquitectura de microservicios, y cómo elegir el resto del stack sin pasarse de frenada en la guía para elegir stack tecnológico en una startup.
Plazos y coste realistas
Un MVP acotado a una hipótesis se construye habitualmente en seis a doce semanas con un equipo de dos o tres personas. Lo que alarga los plazos casi nunca es el código: son las integraciones con sistemas de terceros —un ERP, una pasarela de pago, el sistema de un cliente industrial— y las decisiones que nadie toma. Conviene presupuestar el MVP separando desarrollo, integraciones e infraestructura, y reservar entre un 15 % y un 20 % del esfuerzo a lo que no se ve: despliegue, entornos y copias de seguridad. Es lo primero que se recorta y lo primero que duele.
Fase 2: Product-market fit y escalado
Una vez validada la idea, la startup necesita escalar: más usuarios, más funcionalidades, más integraciones. Aquí es donde muchos proyectos fallan si la base técnica del MVP era un prototipo rápido sin arquitectura. Un partner técnico que haya acompañado desde el inicio puede refactorizar con criterio, añadir testing automatizado y preparar la infraestructura para el crecimiento.
Las señales de que el MVP ha tocado techo
Casi siempre aparecen juntas: cada funcionalidad nueva tarda más que la anterior, hay módulos que solo una persona se atreve a tocar, las mismas incidencias vuelven cada pocas semanas y en las reuniones empieza a oírse eso de que mejor no lo tocamos. Son los síntomas clásicos de deuda técnica, y en una startup tienen un coste medible: cada semana de retraso en una funcionalidad que el cliente ya ha pedido es una semana de riesgo de fuga que no se recupera.
Qué se refactoriza primero
No todo, y no por elegancia. El orden que seguimos es por riesgo de negocio: primero lo que impide cobrar o entregar (facturación, integraciones con el cliente), después lo que impide crecer en datos (consultas sin índices, procesos que cargan tablas enteras en memoria), después lo que impide crecer en equipo (ausencia de tests, despliegue manual) y, al final, lo que molesta a los desarrolladores pero no afecta a nadie más. Una auditoría técnica al principio de esta fase suele ahorrar más de lo que cuesta, porque evita refactorizar lo que no tocaba.
Testing e integración continua: el suelo mínimo
Volviendo al informe DORA: la relación entre adopción de IA y estabilidad sigue siendo negativa cuando faltan las redes de seguridad. En una startup que escala, el suelo mínimo son tests automatizados sobre los flujos que generan ingresos, un pipeline que despliega solo si esos tests pasan, un entorno de preproducción que se parezca a producción y la capacidad de volver atrás en minutos. Es menos de lo que suena y se monta en dos o tres semanas; lo detallamos al hablar de IA aplicada a testing y QA.
Seguridad y cumplimiento antes del primer cliente grande
El primer cliente corporativo, o la primera administración pública, llega con un cuestionario de seguridad, y ese es mal momento para descubrir que no hay política de accesos ni registro de cambios. Lo barato es hacerlo antes: inventario de activos, gestión de secretos, copias verificadas, control de accesos y un responsable con nombre y apellidos. Nuestra guía de seguridad informática para pymes desde cero cubre ese mínimo viable, y la guía de certificación ISO 27001 explica qué se exige cuando el cliente pide algo más formal. Si el objetivo es vender al sector público, conviene leer además cómo funcionan las licitaciones de tecnología para pymes.

Fase 3: consolidación, equipo propio y traspaso
La tercera fase es la que menos se cuenta y la que más fricción genera: el momento en que la startup empieza a internalizar. Rara vez es un corte limpio. Lo habitual es un periodo de meses en el que conviven el equipo externo y las primeras contrataciones, y la calidad de ese solape depende de dos cosas: documentación y criterio de contratación.
Sobre lo primero, la regla práctica es que cualquier pieza que solo sepa manejar una persona —esté dentro o fuera de la empresa— es un riesgo de continuidad. Sobre lo segundo, contratar al primer perfil técnico senior es la decisión más cara que toma una startup en esta fase; hemos recogido el método que usamos en la guía para evaluar desarrolladores. Entre medias existe la opción de reforzar el equipo propio con perfiles externos integrados en él, que es lo que describe el staff augmentation: útil cuando hace falta capacidad pero todavía no estructura.
Y hay un hito que conviene anticipar: la primera ronda seria trae una due diligence técnica. Se revisan licencias, dependencias, propiedad del código, seguridad y capacidad real del equipo. Llegar a ella con el código documentado y el histórico ordenado no es cosmética: evita descuentos en la valoración.
Dirección técnica externalizada
Las tres fases anteriores tienen algo en común: ninguna se resuelve solo con manos. Se resuelven con criterio, y el criterio es lo que escasea cuando el equipo fundador es de perfil de negocio, o cuando el perfil técnico fundador está —con razón— a tiempo completo escribiendo código.
La dirección técnica externalizada, lo que en el mercado se llama CTO externo o fraccional, cubre exactamente ese hueco: alguien que decide la arquitectura, prioriza la deuda, define el proceso de entrega, hace de interlocutor técnico con inversores y clientes y participa en las contrataciones. Dedicación parcial, responsabilidad real. En el artículo sobre el CTO externo detallamos qué hace, cuándo tiene sentido y cuánto cuesta; aquí basta con la señal más fiable de que hace falta: que las decisiones técnicas se estén tomando por acumulación de urgencias.
No es la única fórmula. Hay startups que resuelven con producto lo que otras resuelven con equipo, y para esas la pregunta de fondo es la de plataforma a medida frente a SaaS. Y hay proyectos en los que la prioridad es el dato, y lo primero es montar un sistema de business intelligence asequible antes de tocar nada más. Lo importante es que la decisión la tome alguien con visión de los doce meses siguientes, no de la semana siguiente.
¿Tu startup necesita dirección técnica, no solo manos?
Acompañamos a startups y pymes del Maresme y de Barcelona desde la validación del MVP hasta el producto en producción: arquitectura, equipo, despliegue y mantenimiento.
- Servicios IT — desarrollo y dirección técnica para tu producto
- Auditoría Técnica — en qué estado está tu MVP antes de escalar
- Mantenimiento de software — evolución continua sin parar el roadmap
- Auditoría de seguridad — antes de que la pida tu primer cliente grande
Financiación y marco legal: lo que conviene saber antes de escalar
Aunque el foco de este artículo es técnico, hay dos piezas del contexto español que afectan directamente a las decisiones de producto y de equipo.
La primera es la Ley 28/2022 de empresas emergentes, la llamada ley de startups. Para las compañías que obtienen la certificación —la emite ENISA, con un plazo máximo de tres meses— supone tributar al 15 % en el impuesto de sociedades durante los primeros ejercicios con base positiva, poder aplazar ese pago los dos primeros ejercicios sin garantías ni intereses, una exención en el IRPF de las stock options de hasta 50.000 euros anuales (frente a los 12.000 del régimen general) y una deducción del 50 % para quien invierte en la empresa, sobre una base máxima de 100.000 euros. Los requisitos básicos: menos de cinco años de vida (siete en sectores estratégicos), facturación por debajo de 10 millones de euros, carácter innovador y escalable y al menos el 60 % de la plantilla con contrato en España.
La segunda son los préstamos participativos de ENISA, que en 2026 se articulan en varias líneas —la general de startups y pymes y varias sectoriales— con importes de 25.000 a 1.500.000 euros, exigencia de fondos propios equivalentes al menos al importe solicitado, carencias de hasta cinco a siete años y plazos de hasta siete a nueve años según la línea. Para una startup del Maresme con un cliente industrial que ya paga, es una vía de capital que no diluye.
¿Y por qué aparece esto en un artículo técnico? Porque las dos cosas se evalúan mirando el producto. La certificación valora el carácter innovador y escalable; el préstamo, la viabilidad del plan. Un producto con arquitectura documentada y métricas defendibles pasa esas revisiones con bastante menos fricción que un prototipo sin historia.
Cinco errores que vemos repetirse
1. Confundir velocidad con ausencia de decisiones. Ir rápido en la fase de validación es correcto; no decidir el modelo de datos no es ir rápido, es aplazar una factura que llega con intereses.
2. Construir el panel de administración antes que el producto. Es el clásico. Durante los primeros meses no hay suficientes datos que administrar, y ese esfuerzo sale directamente de la validación.
3. Escalar la infraestructura antes que el producto. Un cluster de Kubernetes para 200 usuarios es un coste fijo y una fuente de incidencias. La infraestructura se escala cuando duele, no cuando se prevé que dolerá.
4. Dejar la seguridad para cuando llegue el cliente grande. Llega con cuestionario, con prisa y con capacidad de bloquear el contrato.
5. No documentar porque ya lo sabe el equipo. El equipo cambia. En una fase de crecimiento, cambia mucho, y lo que no está escrito se vuelve a pagar.
Preguntas frecuentes
¿Cuánto cuesta un MVP?
Depende del alcance, pero un MVP acotado a una hipótesis y construido en seis a doce semanas por un equipo de dos o tres personas se mueve en decenas de miles de euros, no en cientos. El factor que más dispara el presupuesto son las integraciones con sistemas de terceros. Conviene pedir presupuestos que separen explícitamente desarrollo, integraciones e infraestructura, porque así se ve dónde está el riesgo.
¿Puedo construir el MVP solo con IA y sin equipo técnico?
Se puede llegar a algo demostrable, y para validar una hipótesis comercial a veces basta. Lo que la IA no sustituye es la decisión de arquitectura ni la revisión: el informe DORA de 2025 encuentra una relación positiva entre uso de IA y rendimiento de entrega, pero negativa con la estabilidad cuando faltan las redes de seguridad. Si el MVP va a ser la base del producto, conviene que alguien con criterio revise qué se queda.
¿Hace falta estar en el TecnoCampus para montar una startup en el Maresme?
No, pero ayuda en lo que suele faltar al principio: espacio flexible, acompañamiento del punto de atención al emprendedor y acceso a estudiantes en prácticas. Las 84 startups de la comarca no están todas allí, ni mucho menos.
¿Cuándo contrato a mi primer perfil técnico en plantilla?
Cuando haya trabajo técnico estable y recurrente para al menos seis meses y alguien capaz de evaluar candidatos con criterio. Antes de eso, un equipo externo o un refuerzo puntual suele salir más barato, más rápido y con menos riesgo de error de contratación.
¿Qué pasa con el código si cambio de proveedor?
No debería pasar nada: el código, los repositorios, los dominios y las cuentas de infraestructura tienen que estar a nombre de la empresa desde el primer día. Si no lo están, ese es el primer punto a corregir, y además es de lo primero que mira una due diligence.
¿Cuánto tarda una startup del Maresme en vender fuera de la comarca?
No hay regla, pero el patrón que vemos es el inverso al esperado: muchas empiezan vendiendo al tejido industrial de la zona, que es exigente y paga, y usan esas referencias para salir. Es una ventaja competitiva sobre proyectos nacidos sin cliente.
Conclusión
El Maresme tiene hoy 84 startups, un parque tecnológico que funciona como puerta de entrada y un tejido industrial que puede ser cliente desde el primer mes. Lo que decide cuáles de esas empresas llegan a producto no es el acceso a herramientas —la IA ha democratizado la velocidad— sino el criterio con el que se toman unas pocas decisiones estructurales en los primeros meses y la disciplina para refactorizar a tiempo.
Si estás en cualquiera de las tres fases y la pregunta que te ronda es si lo que tienes aguantará lo que viene, esa pregunta tiene respuesta técnica y se puede medir. Y hablarlo cuesta una reunión. También puedes ver cómo encajamos la IA en empresas del Maresme o cómo abordamos el CRM para pymes de la comarca, dos de los encargos más habituales cuando el producto ya funciona.
